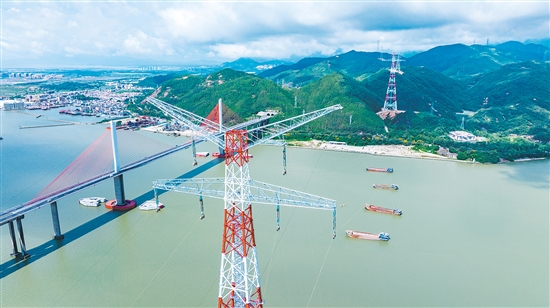

施工团队在水面关键位置布置了4艘千吨级重型搁线船,为整个牵引过程提供了强大的稳定支撑和安全保障。
江门日报讯 (文/图 记者/张浩洋 通讯员/叶慧雯) 日前,在江门市新会区崖门水道,500千伏华厦阳西电厂二期7、8号机组项目接入系统工程(江门段)迎来重大突破——阳东开关站至圭峰500千伏双回线路崖门水道大跨越工程实现全线贯通。这一关键节点的顺利完成,为整个接入系统工程按期建成投运、保障粤港澳大湾区能源安全供应奠定了坚实基础。崖门水道是珠江三角洲的重要黄金航道,航运繁忙,环境复杂。本次跨越施工是整个接入系统工程的关键一环,其500千伏线路耐张段全长2.1千米,其中跨越崖门水道的档距达到1.151千米,施工难度大、技术要求高、安全风险管控要求严。
为确保施工万无一失,南方电网广东江门供电局提前半年周密部署,与海事、航运等相关部门密切沟通协调,充分研判强对流天气等风险因素,制定了详尽的封航计划和应急预案,并安排专人驻守现场,确保施工与航运调度无缝衔接。
据介绍,崖门水道江面于日前按计划实施临时封航,4艘搁线船在工作人员精准指挥下,横向排列于江道中央预定位置。施工人员对设备进行最后检查确认,标志着此次高难度的跨江架线作业正式启动。
面对超宽航道、复杂水文气象条件等挑战,施工团队采用船舶牵引绳、张力放线等技术开展作业。江门供电局项目管理中心第一业主项目部工作人员马炳健介绍:“施工期间,通过牵引船与高空作业的精密配合,实现了导线精准跨越水道的作业目标。同时,我们在水面关键位置布置了4艘千吨级的重型搁线船,严格按照每隔120米一艘的标准,为牵引过程提供了强大的稳定支撑和安全保障,成功架设了双回双分裂导线12根和地线2根。”
江门供电局项目管理中心第一业主项目部项目经理郑日平表示,整个接入系统工程建成后,将显著增强粤西地区向珠三角负荷中心的电力输送能力,优化区域电网结构,为粤港澳大湾区经济社会发展提供稳定的电力动能。
