打通湾区清洁电能新通道
我国首个海陆一体柔直输电工程陆上通道江门段贯通

来源:江门日报  发表时间:2026-09-17 07:06

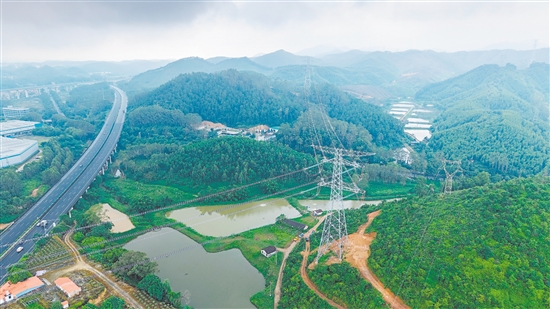

阳江三山岛海上风电柔直输电工程陆上通道江门段全线贯通。

阳江三山岛海上风电柔直输电工程陆上通道江门段全线贯通。



    江门日报讯 (文/图 记者/张浩洋 通讯员/钟淇文)日前,阳江三山岛海上风电柔直输电工程陆上通道江门段全线贯通,标志着我国首个海陆一体柔直输电工程陆上通道正式打通。

    江门段新建同塔双回直流线路全长118千米,新建铁塔234基,途经恩平、开平、鹤山三市,跨越响水龙潭省级森林公园、茶山森林公园和4条在运高速公路。线路沿线地形复杂,生态保护和施工协调要求高,安全管控、技术实施及多方协调难度大。

    架线施工期间,江门地区遭遇历史同期罕见的持续性降水。5月至7月,只有15天晴天;整个7月降雨天数达27天,刷新历史同期纪录,施工窗口期被压缩至极限。江门供电局成立攻坚团队,抽调线路专家分段管理,组建安全督查团队,由分管局领导每日主持工程推进会,协调解决建设中遇到的问题。

    江门供电局项目管理中心柔直项目经理张红阳介绍,恩平响水龙潭段地势复杂险要,无法修建施工便道,大型机械难以进场。团队只能架设10条索道,把塔材、导线一点点运上山。“这样做,一来是解决运输问题,二来也避免修路对山体植被造成破坏。”鹤山茶山森林公园段地质坚硬,基坑开挖难度大,团队投入24台水磨钻,赶在难得的晴天窗口期集中攻坚。“那几个月,我们都是盯着天气预报干,雨一停就上,抢一天是一天。”

    在此之前,古澜换流站500千伏交流场已于今年6月顺利投运,为直流场调试筑牢电源保障。目前,换流阀塔试验已完成,站系统调试于9月12日启动,正按计划推进。整条输电通道全面成型,工程已具备海陆联调条件,预计10月正式投产,每年可向大湾区输送约60亿千瓦时清洁电能。

    这条陆上通道打通后,深远海的风电实现从“发得出来”到“送得出去”的跨越。古澜换流站作为陆上受端站,可将海上送来的直流电转换为交流电,直接送入粤港澳大湾区负荷中心。
